电动旋转门(自动旋转门)工程安装程序、施工计划安排
1、安装前五日在接到客户安装设备的书面通知后,我司门道佰分佰将在一日内派人考察工地情况确认是否具备安装条件,若现场安装条件不符,则及时与客户联系,直至问题解决。具体检测的安装条件包括:门洞预留尺寸是否够、地面水平度、地面承重标准是否达标等。

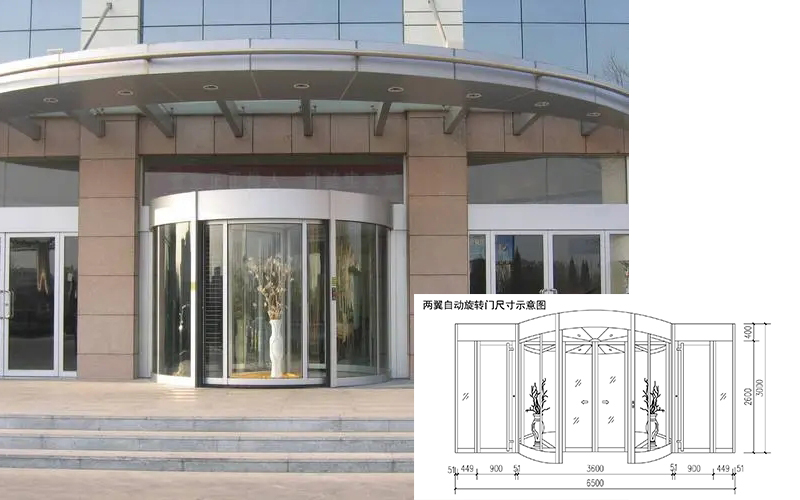

(以上尺寸仅供参考)
2、安装前二日准备运货车辆,配备安装人员并办理相应的入场手续。
3、将生产好的电动旋转门(自动旋转门)设备运到现场进行保存。
4、安装步骤

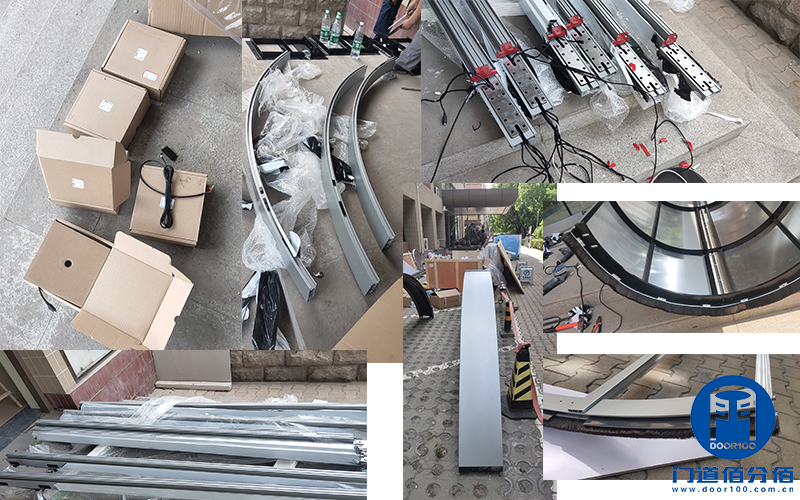

头一天测量地面水平度,划线,钻地脚孔,开箱检查电动旋转门(自动旋转门)设备是否齐全,设备有无损坏。
次日装立柱,门体下座,华盖外圈装大梁。调整内外圈圆度,电器布线。
三天安装门体玻璃,安装展箱玻璃(无展箱电动旋转门无此项),安装密封胶条及打密封胶,电器布线。安装旋转体,电动两翼旋转门还要安装中间自动平滑门门体。电器布线。
四天各感应器调整,各停门位调整,整体联动,试运行。试运行8H以上,各部位检查调整。验收。
在整个电动旋转门(自动旋转门)安装过程中客户需配合提供—220V,10A电源一个
注意:
1、电动旋转门(自动旋转门)安装需由专人进行安装。
2、如对电动旋转门(自动旋转门)进行改动也应通知厂家,以免电动旋转门(自动旋转门)无法使用或造成其它损坏。
3、免费保养期也就是质保期是安装完毕后进入也就是自验收合格书签字之日起。
